11.12.2003 | Erste Einspeisung ins öffentliche Stromnetz |
8.-10.12.2003 | Inbetriebnahme |
2.-5.12.2003 | Netzanbindung |

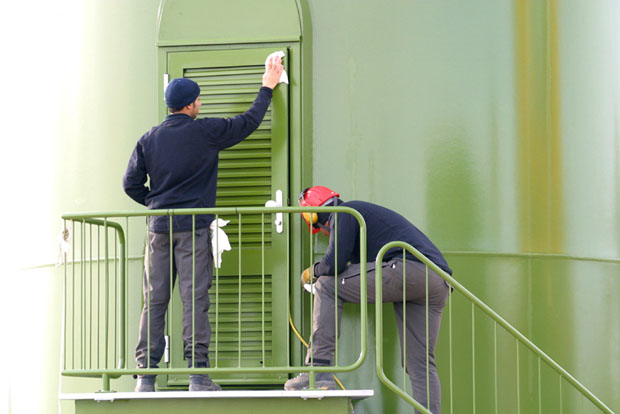

24.11.2003 | Restarbeiten |

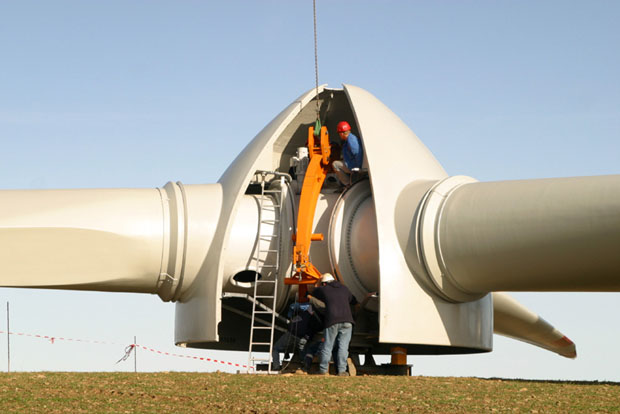

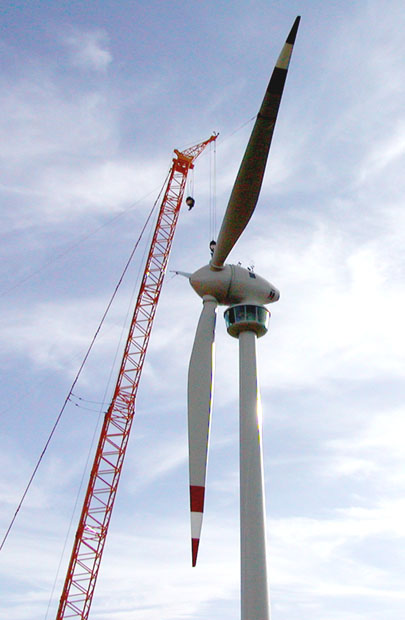

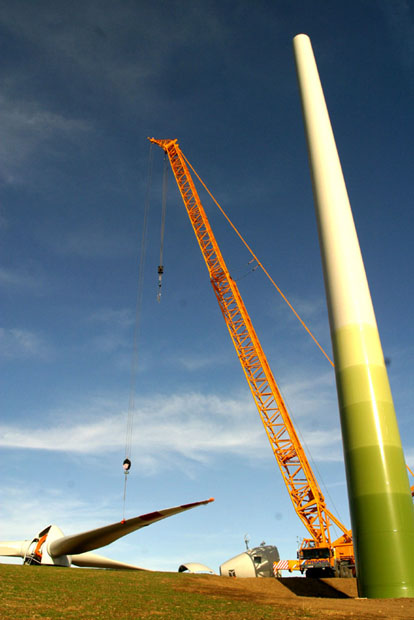

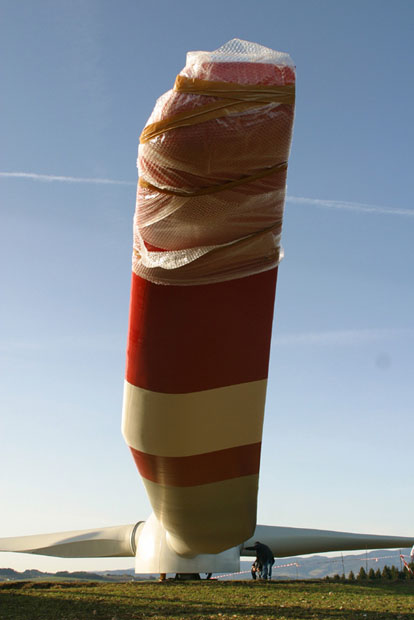

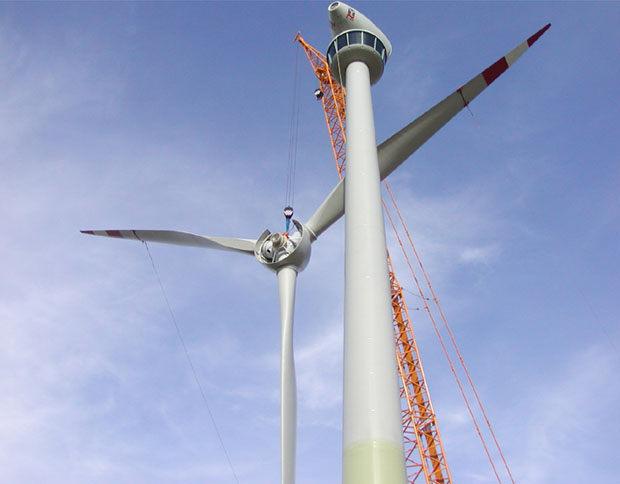

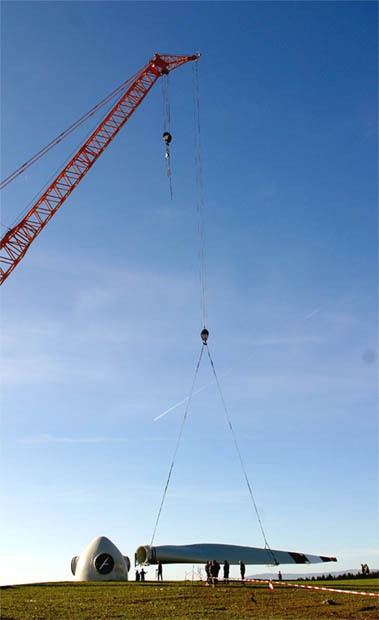

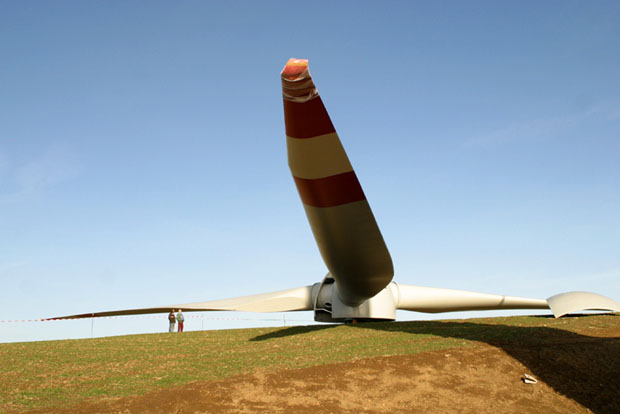

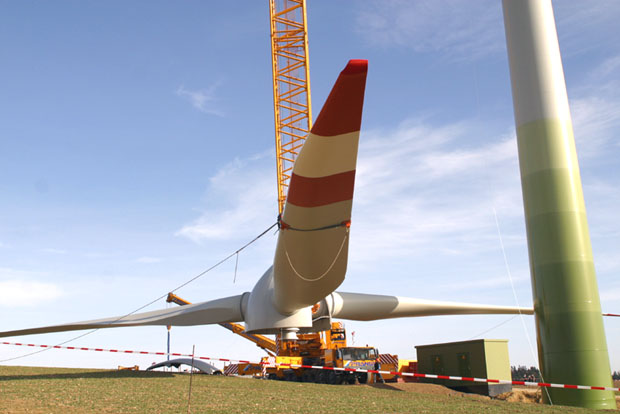

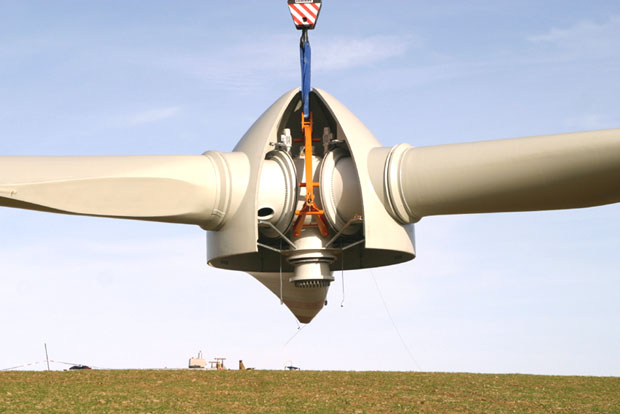

23.11.2003 | Heben des Generators und des Rotors (inkl. Flügel) |

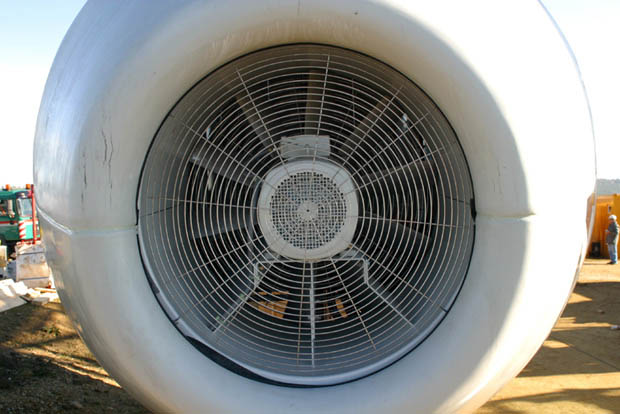

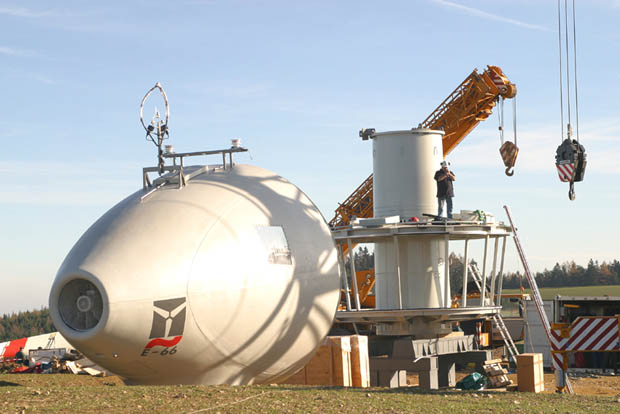

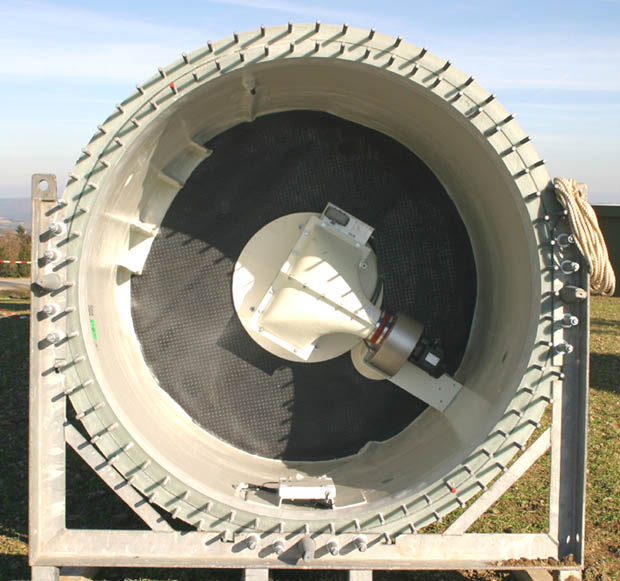

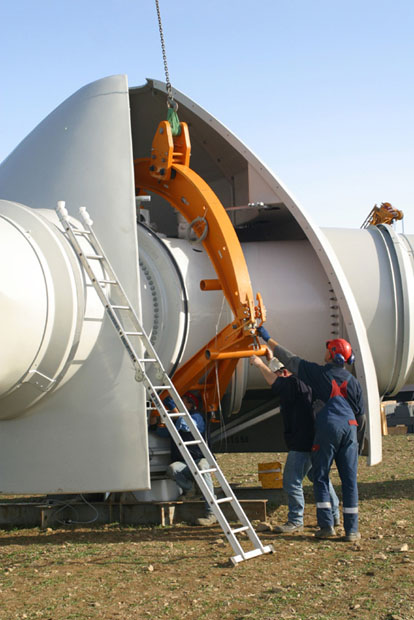

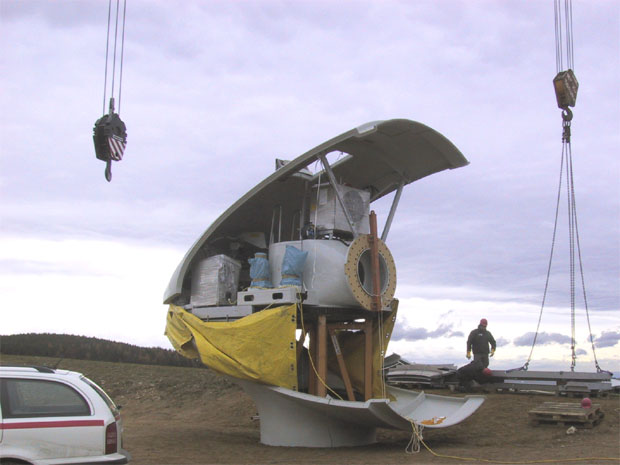

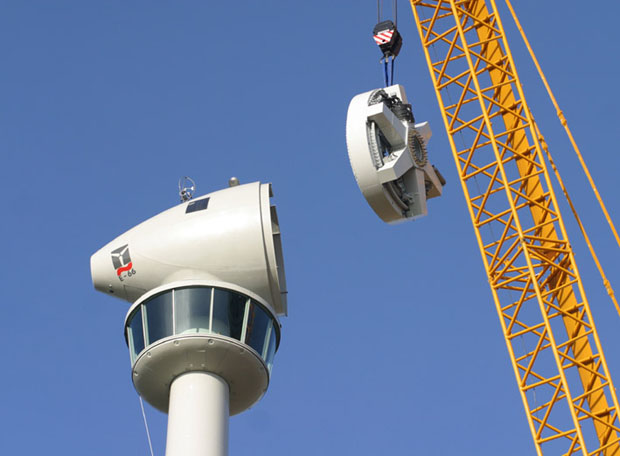

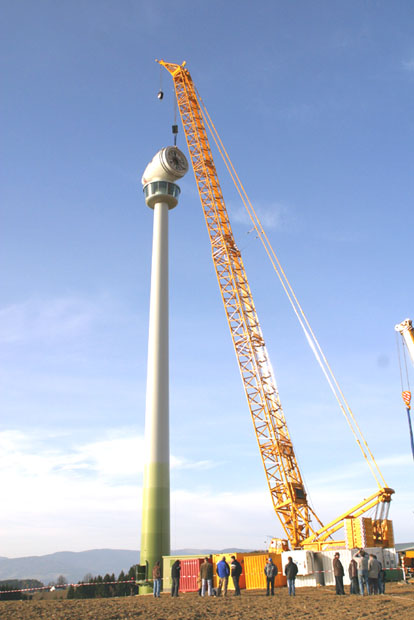

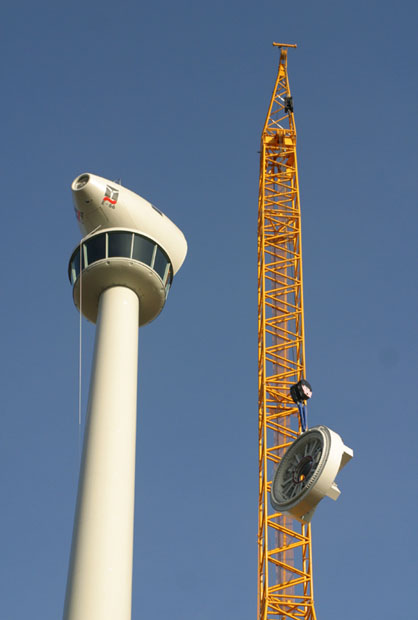

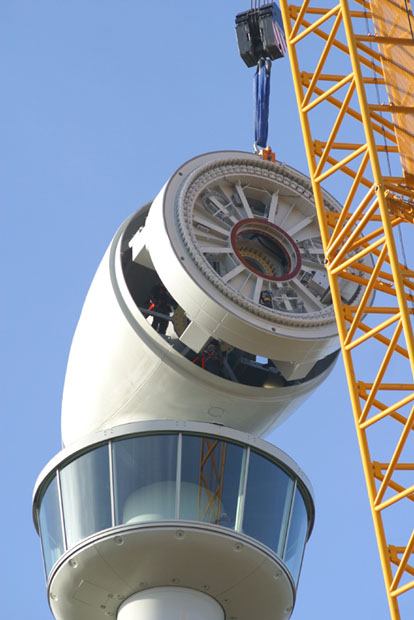

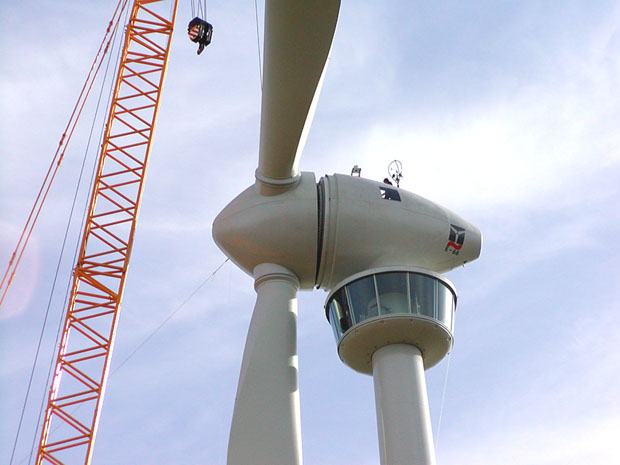

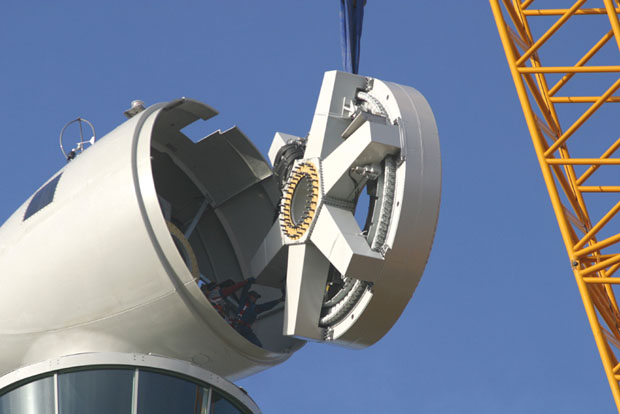

22.11.2003 | Heben der Kanzel und Heben der Gondel |

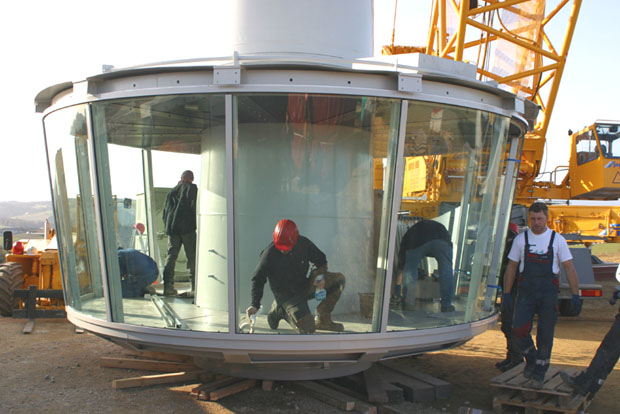

21.11.2003 | Restmontage der Kanzel am Boden |

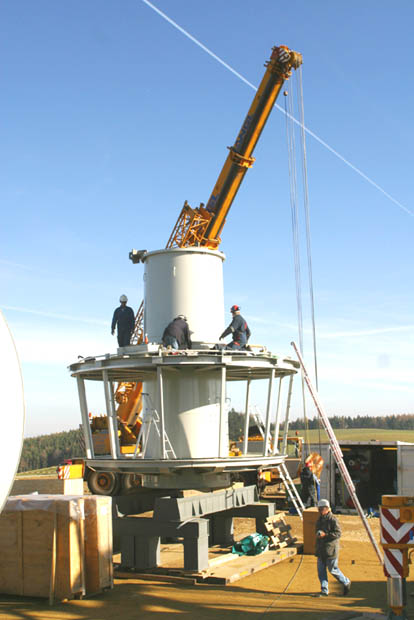

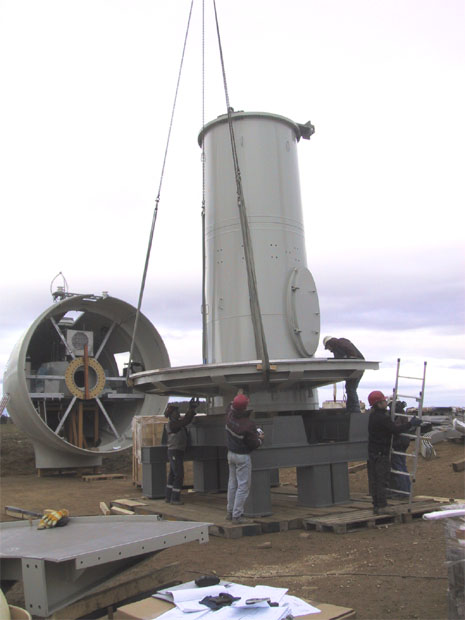

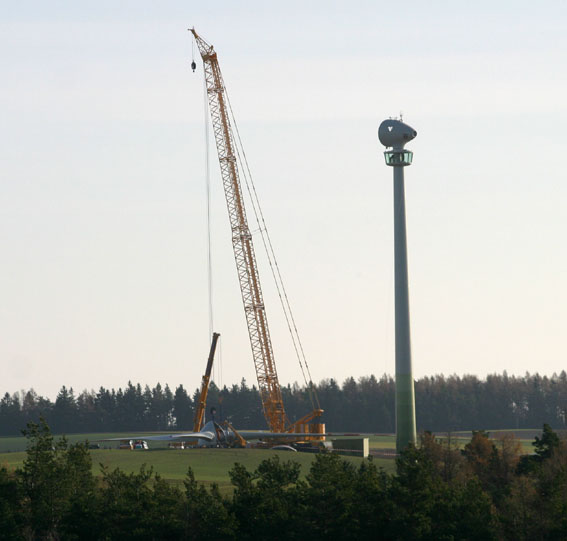

20.11.2003 | Turmmontage |

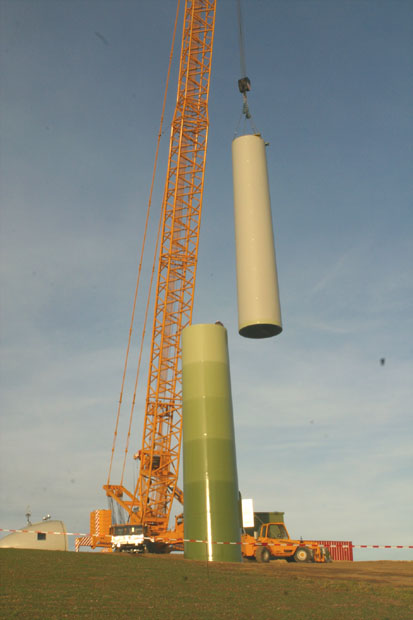

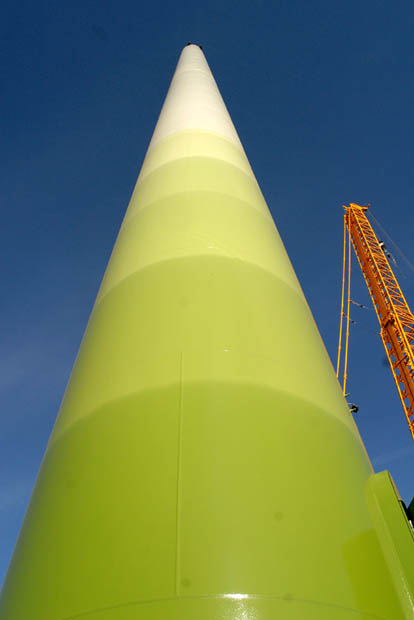

19.11.2003 | Turmmontage |

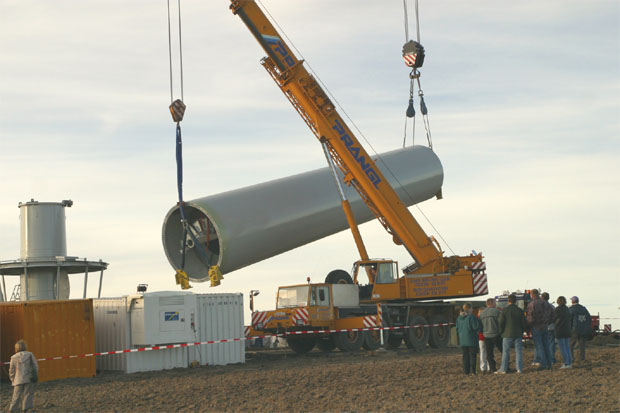

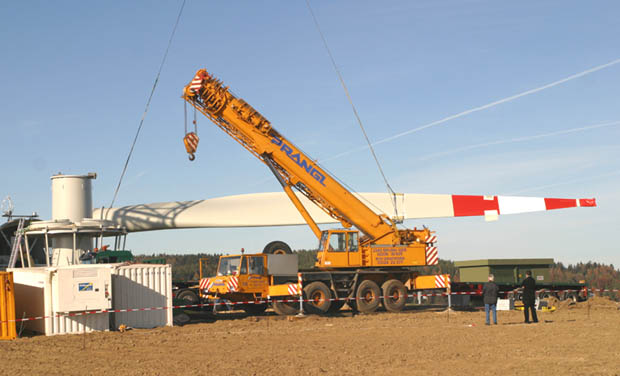

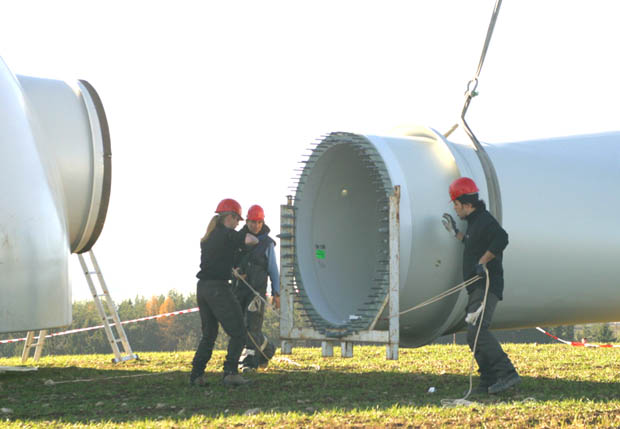

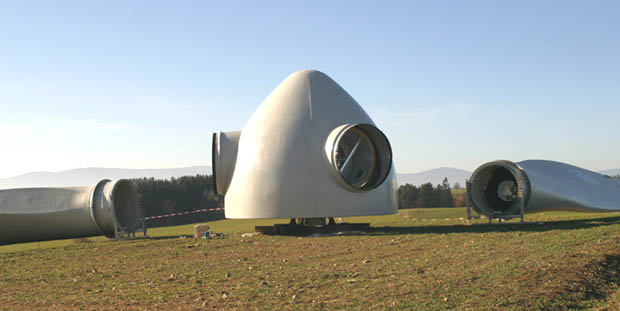

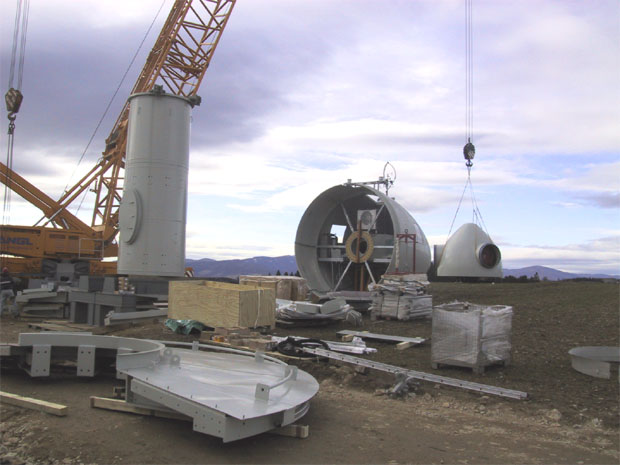

18.11.2003 | Vormontage |
17.11.2003 | Vormontage |

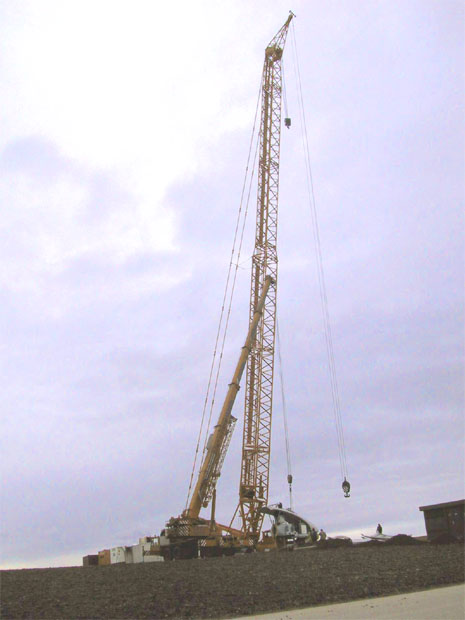

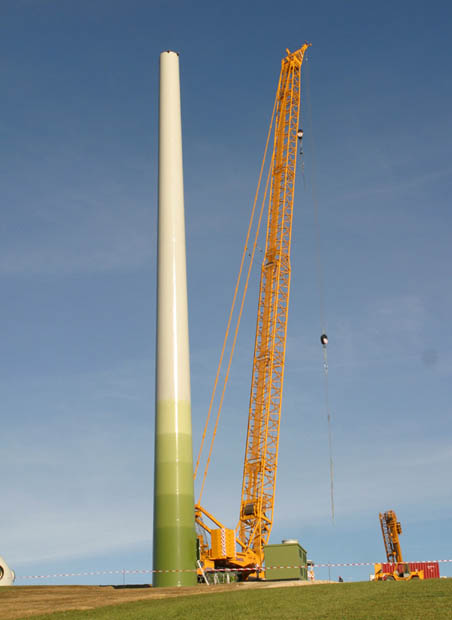

13.11.-14.11.2003 | Kranaufstellung |

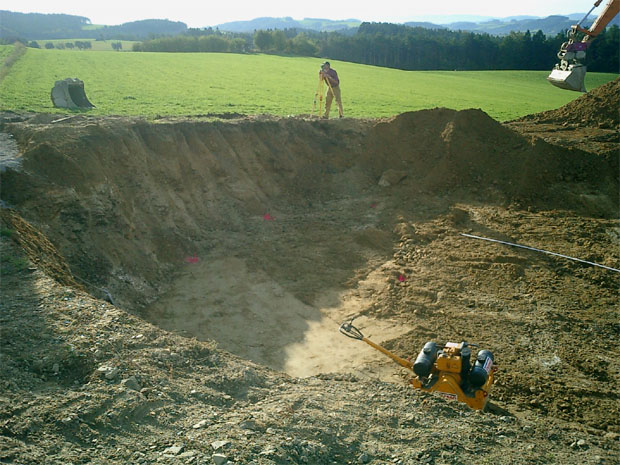

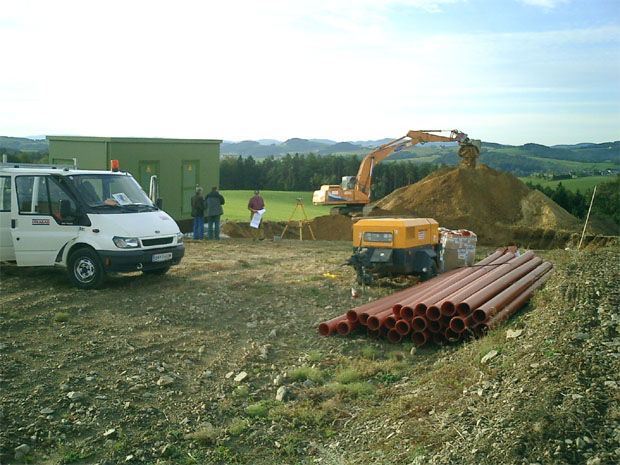

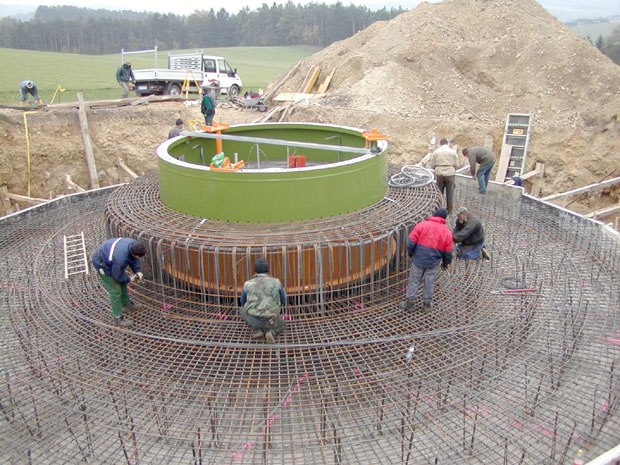

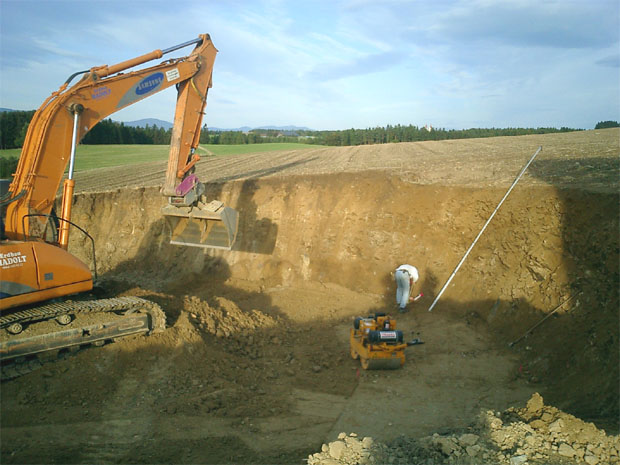

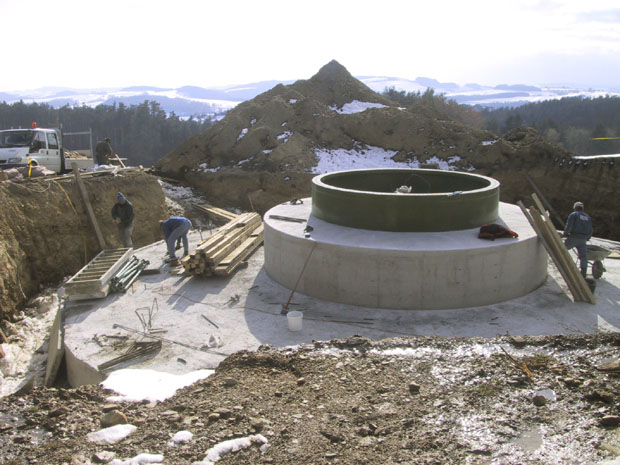

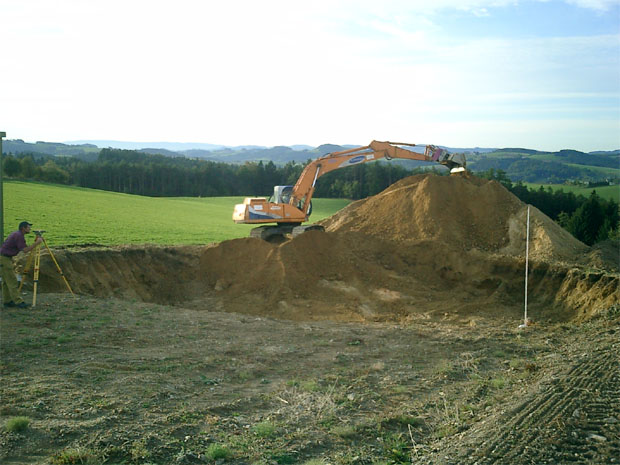

05.11.2003 | Stellfläche richten |
23. November 2003
22. November 2003
21. November 2003
20. November 2003
19. November 2003 - Turmmontage
18. November 2003 - Vormontage Gondel und Aussichtsplattform
17. November 2003 - Vormontage
vor Montagebeginn
OKTOBER 2003
SEPTEMBER 2003
